Mit tartalmaz a klíma előcsövezés?

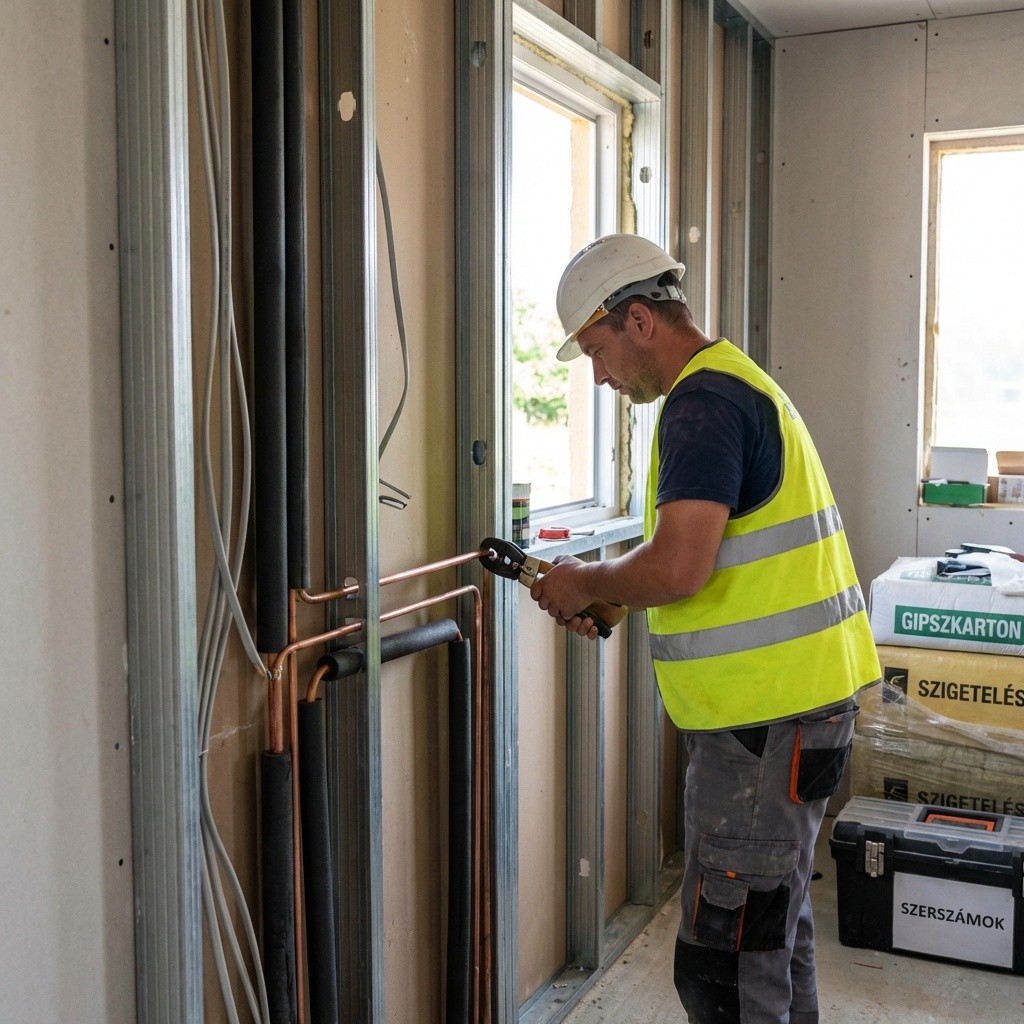

A klíma előcsövezés elvégzésekor az alábbi elemeket építik be a falba még a vakolás elott:
- Rézcső pár a hűtőközeghez: Standard split klímánál 3/8 colos (9,52 mm) és 1/4 colos (6,35 mm) rézcső pár – ezek a hűtőközeg (pl. R32 vagy R410A) keringtetéséhez szükségesek. Nagyobb teljesítményű klímánál más méret lehet szükséges.
- Elektromos tápkábel a belső egységnek: Általában 3x1,5 mm² vagy 3x2,5 mm² erős kábel a belső egység tápellátásához és a belső-külső egység közötti vezérlőjelhez.
- Kondenzátcső az elvezetéshez: 3/4 colos PVC cső a hűtési üzemmódban keletkező kondenzált víznek.
- Falátvezetési hüvely: Műanyag vagy fém hüvely a külső falon, amelyen a csövek átvezethetők a külső egységhez. Mérete általában 60-80 mm átmérőjű.
Az előcsövezés során szigetelőanyaggal burkolják a rézcsöveket (kaucsuk habtömlő), hogy megelőzzék a hőveszteséget és a kondenzációt. A csövek és a kábelek együtt, összekötözve futnak a falban.
Miért az építési fázis a legjobb időpont?
Az előcsövezés elvégzése az épület szerkezeti kialakítása során – a vakolás elott – mind pénzügyileg, mind esztétikailag a legkedvezobb megoldás:
Rejtett csővezetés: A csövek a falban futnak, kívülrol nem láthatók. Nincs mükanyag kábelcsatorna a falon, nincs csúnya fali rés, nincs látható csővezetés az épület homlokzatán. Ez az esztétika szempontjából óriási különbség.
Nincs vágás, nincs törés utólag: Utólagos felszerelésnél a kész falba kell réselni a csöveknek – ez por, törmelék, átvárt falrepedések kockázata, és a burkolat, a tapéta sérülése is lehetséges. Előcsövezésnél semmi ilyesmi nem fordul elo.
Egyidejuleg más gépészeti munkákkal: Az elektromos és víz-közmű munkák is egyidejuleg zajlanak – az előcsövezést egy szervizes csapat elvégezheti a villanyszerelőkkel és vízvezeték-szerelőkkel párhuzamosan, ami szervező munkát takarít meg.
Költségöszehasonlítás: elő vs. utólagos
A költségkülönbség meggyőző érvet jelent az előcsövezés mellett:
- Előcsövezés az építési fázisban: 15 000 – 30 000 Ft/szoba (anyag + munkadíj)
- Utólagos csővézetés kész falon: 40 000 – 80 000 Ft/szoba (falvágás, vakolás, festés, anyag + munkadíj)
Az előcsövezés tehát 50-60%-kal olcsóbb, mint az utólagos megoldás – és esztétikailag is lényegesen jobb eredményt ad. Egy 3 szobás házban ez 60 000 – 150 000 Ft megtakarítást jelent csupán a csővezetés tekintetében, a klímaberendezés árától függetlenül.
Mikor kell elvégezni az előcsövezést az építési ütemben?
Az időzítés kritikus. Az elöcsövezést az alábbi pillanatban kell elvégezni:
- Az épület szerkezete (falak, mennyezetek) már áll
- A nyílászárók (ablakok, ajtók) be vannak építve, és a belső egységek tervezett helyei véglegesek
- A vakolás még NEM kezdodött el
Ez az ablak általában néhány hétig tart az építkezésen. Érdemes a kivitelező csapattal előre egyeztetni a pontos időpontot, és a klímaszerelot időben értesíteni. A koordináció hiánya az egyik leggyakoribb oka, hogy az előcsövezés elmarad és utólag sokkal drágábban kell megoldani a kérdést.
Tervezési szempontok – mit kell átgondolni előre?
Az előcsövezés hatékonysága azon múlik, hogy a tervezési fázisban minden részletet meghatároztak-e:
Melyik szobákba kell klíma? Tipikus válasz: hálószoba, nappali, dolgozószoba. A konyhába, WC-be általában nem kell. A kérdésnél érdemes a jövőbeli igényeket is figyelembe venni – ha ma nem biztos, de 5 éven belül lehet, hogy kell, az előcsövezés olcsó biztosítás.
Hova kerül a külső egység? A külső egység elhelyezése befolyásolja a csövek hosszát és a szükséges falátvezetések helyét:
- Ne kerüljön hálószoba ablaka alá vagy mellé (zajszempont – különösen éjszaka zavaró)
- Ne kerüljön szomszéd felé nézve (meleg levegő fúj a szomszéd irányába, szomszédsági konfliktus)
- Lehetőleg árnyékos, északi vagy keleti oldalon legyen (jobban szeret hűvösebb helyen)
- Legyen elérhető karbantartás céljából – falkonzolra vagy betonlapra kell telepíteni
Csőhossz korlátok: Egy normál split klíma belső és külső egysége között maximum 15-25 méter csőhossz javasolt (gyártói specifikációtól függ). Ha az épület elrendezése miatt ennél hosszabb lenne a csővitel, ezt már a tervezési fázisban meg kell oldani (pl. multi-split rendszer, vagy másik külső egység-elhelyezés).
Szintkülönbség korlátok: A belső és külső egység közötti maximális magasságkülönbség általában 10-15 méter. Ha a külső egység magasabb a belsőnél (lapostetős épületnél elfordul), ezt a szerelővel előre meg kell beszélni.
Muszaki követelmények és előírások
Az előcsövezés technikai részleteire vonatkozó fontos szabályok:
- Cső méretezés a klímateljesítmény alapján: Kis klíma (2,5-3,5 kW) 1/4" és 3/8" csőpárral, nagyobb egység (5-7 kW) 1/4" és 1/2" csőpárral telepítendő. A tervezett klíma teljesítménye már a tervezési fázisban körvonalazható a szoba m² és szigetelés alapján.
- Minimális hajlítási sugár: A rézcsöveket nem szabad túl éles szögben meghajlítani (min. 5-6x csőátmérő kell). Ez befolyásolja a falban vezető cső nyomvonalát.
- Csőhőszigetelés: A csöveket kaucsuk habtömlővel kell szigetelni, amelynek falvastagsága min. 9 mm legyen (fal mögötti részen is).
- Elektromos kör: Minden klíma egységnek dedikált, 16A-es (kisebb egységnél) vagy 20A-es (nagyobb egységnél) biztosítóval ellátott áramkörre van szüksége. Ezt a villanyszerelővel kell koordinálni az elosztószekrény tervezésekor.
Koordináció az építési tervekkel

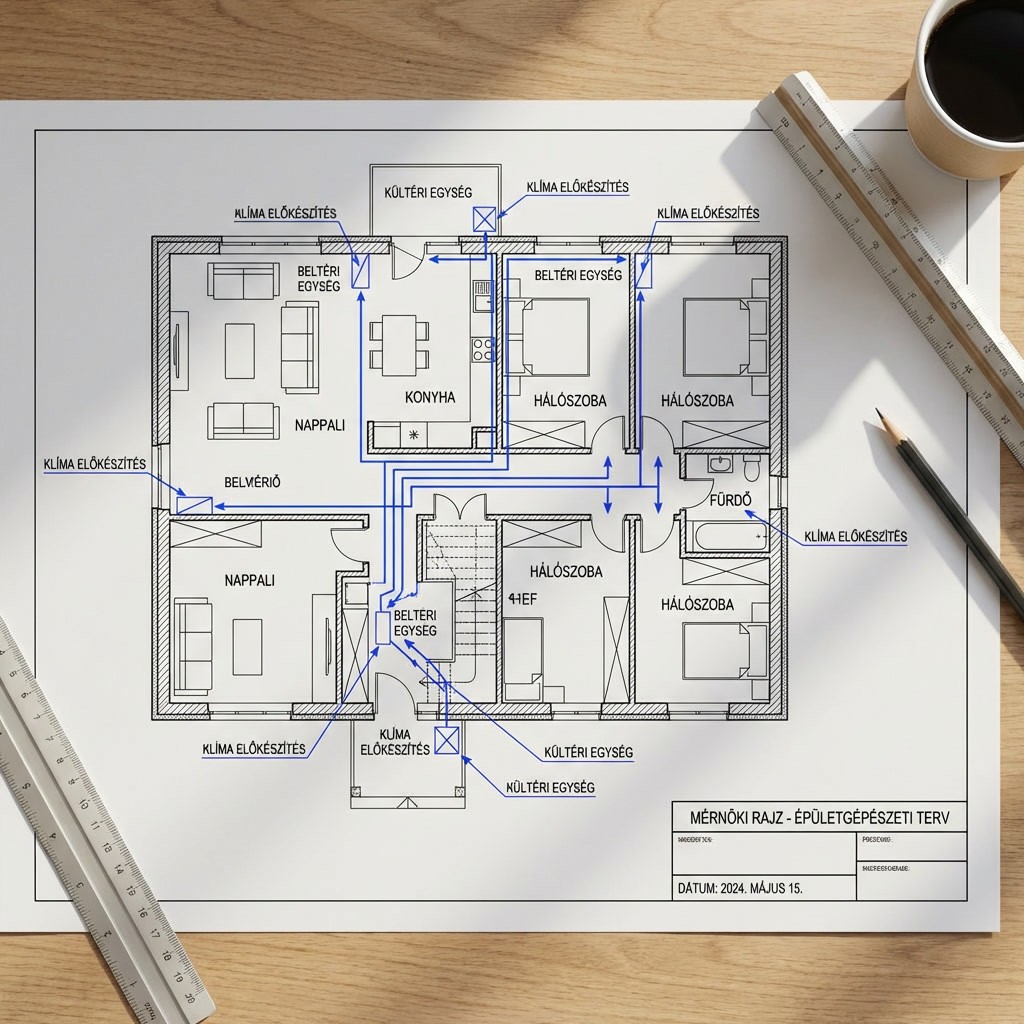

Az előcsövezés sikere az előzetes koordináción múlik. Az építési terveken jelöljük meg:
- A belső klíma egységek tervezett helyét (magasság, vízszintes elhelyezés a falon)
- A falátvezetések helyét (külső falban, hova viszik ki a csöveket)
- A külső egység várható helyét (erkély korlát mögé, homlokzat konzolra, betonlap)
- Az elektromos elosztóban a dedikált klíma-áramkörök számát és helyét
Ezt a koordinációt az építész, a statikus (teherhordó falaknál), a villanyszerelő és a klímaszerelő együttesen végzi. Ha Zalaegerszegen vagy Zala megyében épít, csapatunk NKVH-regisztrált és F-gáz képesített szakemberekkel részt vehet a tervezési egyeztetésen. Kérjen ajánlatot az áraink oldalán.
A külső egység platformja és rögzítése
A külső egység elhelyezéséhez megfelelő alap szükséges. Az épület tervezésekor érdemes megtervezni:
- Betonlap a terraszon vagy kertben: 50x50 cm, 10 cm vastag beton ülőfelület, amely rezgéscsillapítón áll. Ez a legstabilabb és legcsendesebb megoldás.
- Fali konzol a homlokzaton: Rezgéscsillapítóval szerelt fali konzol, amelyre a külső egységet rögzítik. Homlokzati felszerelésnél a statikus engedélye szükséges lehet.
- Erkély korlát-konzol: Ha erkély is van, a korláthoz erősített konzol praktikus megoldás, amelyen a külső egység nem látszik az utcáról.
Az elektromos elosztó tervezése
Az elektromos elosztószekrény tervezésekor a klíma áramköröket is be kell tervezni:
- Minden klíma egységhez 1 dedikált biztosítóhely szükséges (16A vagy 20A, B típusú megszakító)
- Három szoba = három dedikált klíma-áramkör + 3 db biztosítóhely az elosztóban
- A kábelek mentén a falban 2x1,5 mm² vezérlőkábelnek és 3x2,5 mm² erősáramú kábelnek el kell férnie
Dokumentáció – az utó-megvalósítási rajz fontossága
Az elvégzett előcsövezésről mindig kérj utó-megvalósítási rajzot (as-built dokumentáció). Ez tartalmazza a csövek és kábelek pontos nyomvonalát a falban. Erre azért van szükség, mert:
- Évekkel késobb, ha fúrás vagy csavarozás szükséges a falba, el lehet kerülni a csöveket
- A klímaberendezés jövobeli cseréjekor a szerelo pontosan tudja, merre futnak a csövek
- Ha megváltozik a belső elrendezés, meg lehet ítélni, hogy a meglévő előcsövezés felhasználható-e
Ha kihagyják az előcsövezést – mi a következmény?
Az előcsövezés elhagyásának következményei az utólagos telepítésnél:
- Látható külső csővezetés: A rézcsöveket és a kondenzátcsövet mükanyag védőcsatornában (trunking) kell a homlokzaton vagy a beltéri falon felszerelni. Ez látható, esztétikailag kompromisszumot jelent.
- Fali vágás és rejtett csővezetés: Ha kész falba vágják be a csövek árkát, az egyenetlen, fújt falfelületeken nehéz szép eredményt elérni, és a vágás nyomai látszódhatnak.
- Magasabb költség: Az utólagos megoldás 40 000 – 80 000 Ft/szoba, szemben az előcsövezés 15 000 – 30 000 Ft/szoba árával.
- Zavar és kosz: A falbontás és vakolás por, törmelék és zaj forrása egy már lakott épületben.
Felújítási szituációk – részlegesen nyitott falak
Felújítási munkáknál, ahol egyes falak amúgy is nyitásra kerülnek (pl. fürdőszoba felújítás, padlócsere, teljes belső felújítás), érdemes kihasználni az alkalmat és az előcsövezést elvégezni. Ha a padló amúgy is fel lesz bontva, a kondenzátcső beépítése ingyenessé válik – csak az anyagköltség merül fel. A klímaszerelot érdemes az asztalhoz hívni a tervező mellett, hogy a lehetőségeket fel lehessen mérni.
Előcsövezés és hőszivattyú Zalaegerszeg éghajlatán
Zalaegerszeg és Zala megye éghajlatán a klímaberendezések nem csupán hűtésre, hanem téli fütésre is rendszeresen használatba kerülnek. Ez azt jelenti, hogy az inverteres split klímák és a levegő-levegő hőszivattyúk egy egységben látják el mindkét funkciót. Az előcsövezésnél ezt is figyelembe kell venni: a rendszernek nemcsak nyáron kell működnie, hanem -15 Celsius fokig is megfelelő teljesítményt kell biztosítania. Az előcsövezésnél használt csőméretek és elektromos körök a hőszivattyú-funkcióhoz is megfelelők. Az klímaszerelési és a hőszivattyú-szerelési szolgáltatásaink erről bővebb tájékoztatást adnak.
Gyors kérdések és válaszok – GYIK
Eldönthetem-e a klíma típusát és márkáját az előcsövezés után?
Igen, az előcsövezés nem köti meg a klíma típusát vagy márkáját. Minden standard inverteres split klíma ugyanolyan 1/4"-3/8" csőpárral dolgozik. Ha az előcsövezés megfelelő méretben és minőségben készült, bármely gyártó standard split klímájára kompatibilis. A döntést a klíma vásárlásakor lehet meghozni, akár 2-3 évvel az előcsövezés után is.
Mi történik, ha utólag megváltozik a szoba elrendezése?
Az előcsövezés a falban rögzített nyomvonalon fut – ha a belső klíma egység tervezett helye megváltozik, a csővéget meg kell hosszabbítani vagy átvezetni. Ez utólagos munka, de jóval egyszerubb, mint az egész csővezetéket újra csinálni. Éppen ezért fontos, hogy az előcsövezés előtt véglegesítsük a belső egységek helyzetét.
Kell-e engedély az előcsövezéshez?
Az előcsövezés önmagában nem engedélyköteles – az épület építési engedélyének keretén belül a gépészeti csövezés elvégzése nem igényel külön hatósági eljárást. A klímaberendezés üzembe helyezésénél az F-gáz töltés NKVH-regisztrált, F-gáz képesített szerelot igényel, de maga az előcsövezés (csőbeépítés hűtőközeg nélkül) engedélymentes.
Mennyi ideig tart egy szoba előcsövezése?
Egy szoba teljes előcsövezése (rézcső + kondenzátcső + elektromos kábel) általában 1-2 munkaórát vesz igénybe, ha az épület falai nyitva vannak (vakolás elott). Ha egyszerre több szobát csinálnak, a haladás gyorsabb, mert a munka rytmusa optimalizálódik.
Érdemes olyan szobákba is előcsövezni, ahol ma még biztosan nem kell klíma?
Igen, ha a jövőben valószínű, hogy klíma kerül oda. Az előcsövezés cost-je minimális – egy szobában 15 000 – 30 000 Ft, míg utólag 40 000 – 80 000 Ft. A különbség kisebb, mint egy jó vacsora ára – ezért érdemes mindenképpen előcsövezni minden lakóhelységbe, még ha ma nem is tervezi a klímát. Ez egy olcsó jövobeli biztosítás.
